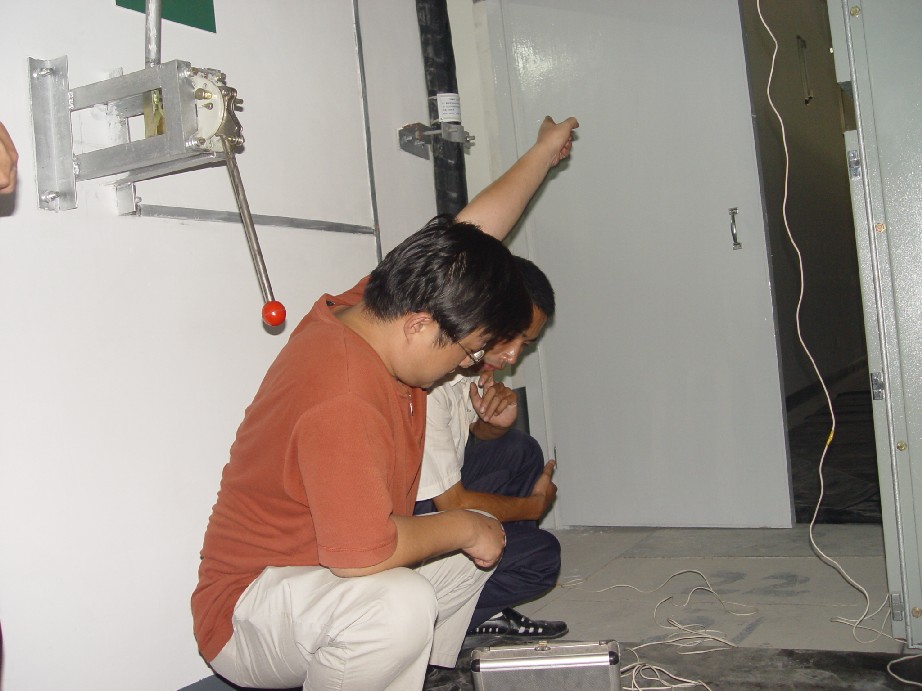

9月18日,东区新校10KV中心开关站通过济南供电公司验收,并于下午实现与新建门学线、新学线一次接火成功。
学校领导非常重视东区新校10KV中心开关站建设,多次与省、市供电公司协调,并就立项、建设方案、减免增容费等诸多问题达成一致,为项目建设提供了保证。
该项目是我校十一五水电基础设施改造重点项目,2006年立项,总投资2300万元 ,于在2007年1月8日破土动工,历时8个月,完成了土建及10KV中心开关站二期工程10KV三专线电源与48台套高压供电设备安装任务。该项目将为东区新校提供强有力的电力供应,满足东区新校急剧增长的用电需求。东区新校也实现了真正意义上的双电源。

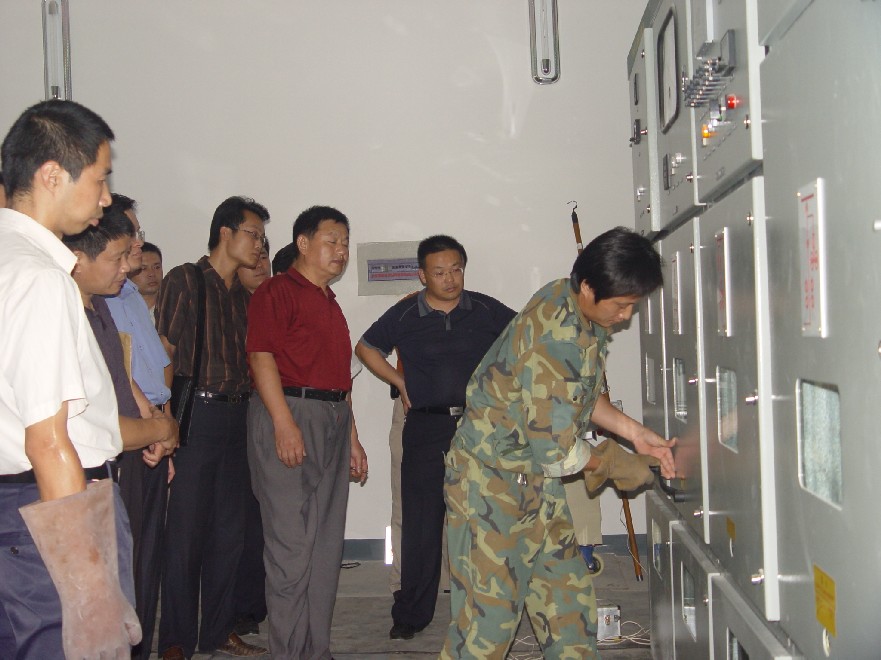

后勤党委书记傅佩玉、后勤管理处处长陈永、副处长尹承盛等亲临验收、接火现场,并对下一步工作做出了指示。(殷录民 水电管理服务中心)
